KW 25 Die Umgebungsarbeiten sind noch im Gange....

KW 20 Boden ist fertig verlegt

KW 19 Der Bodenleger bei der Arbeit

KW 16-18 Geländermontage, Umgebungsarbeiten

KW 14 / 15 Die Stützmauer wird gestellt, Vorbereitung für die Umgebungsarbeiten

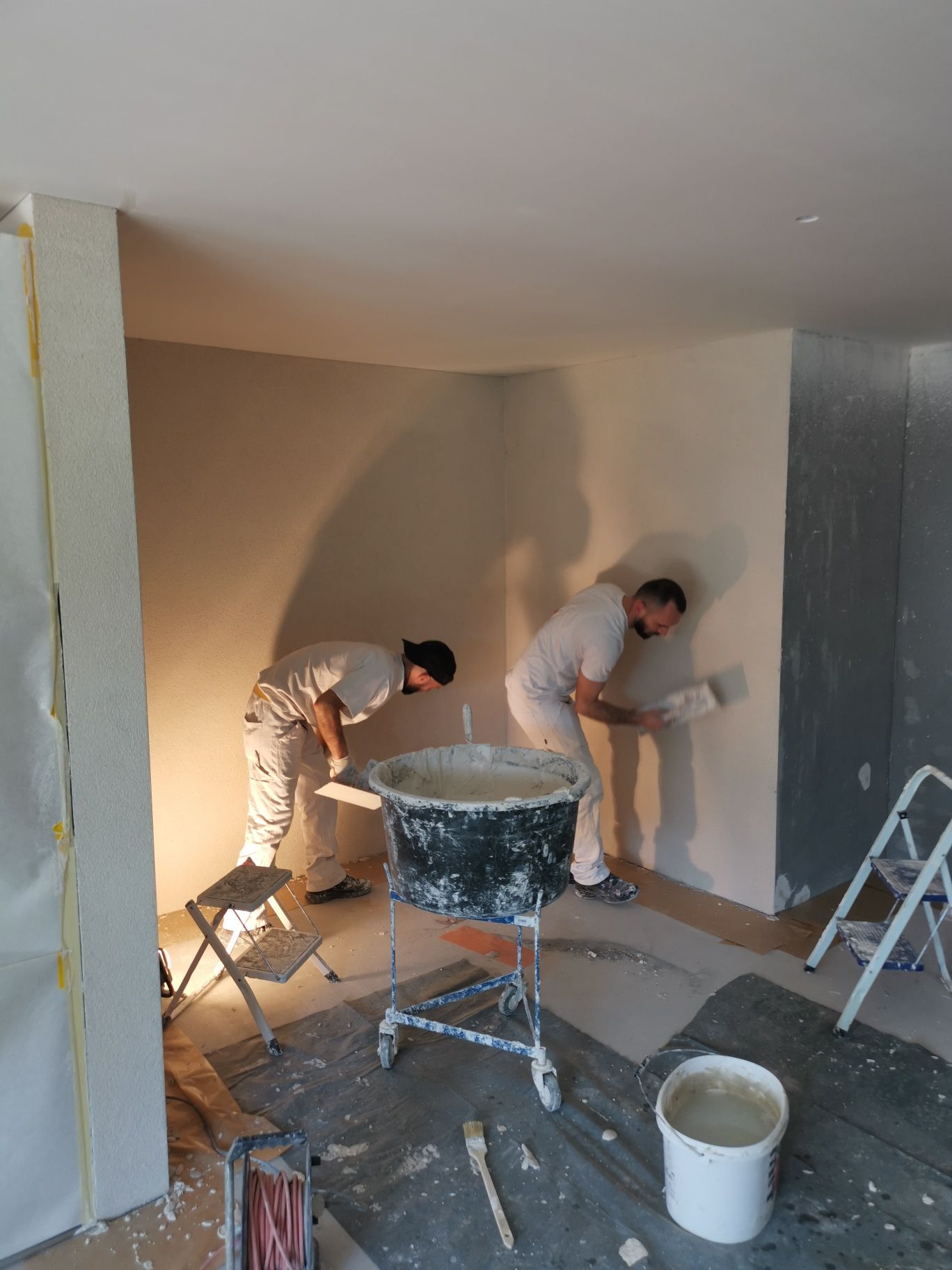

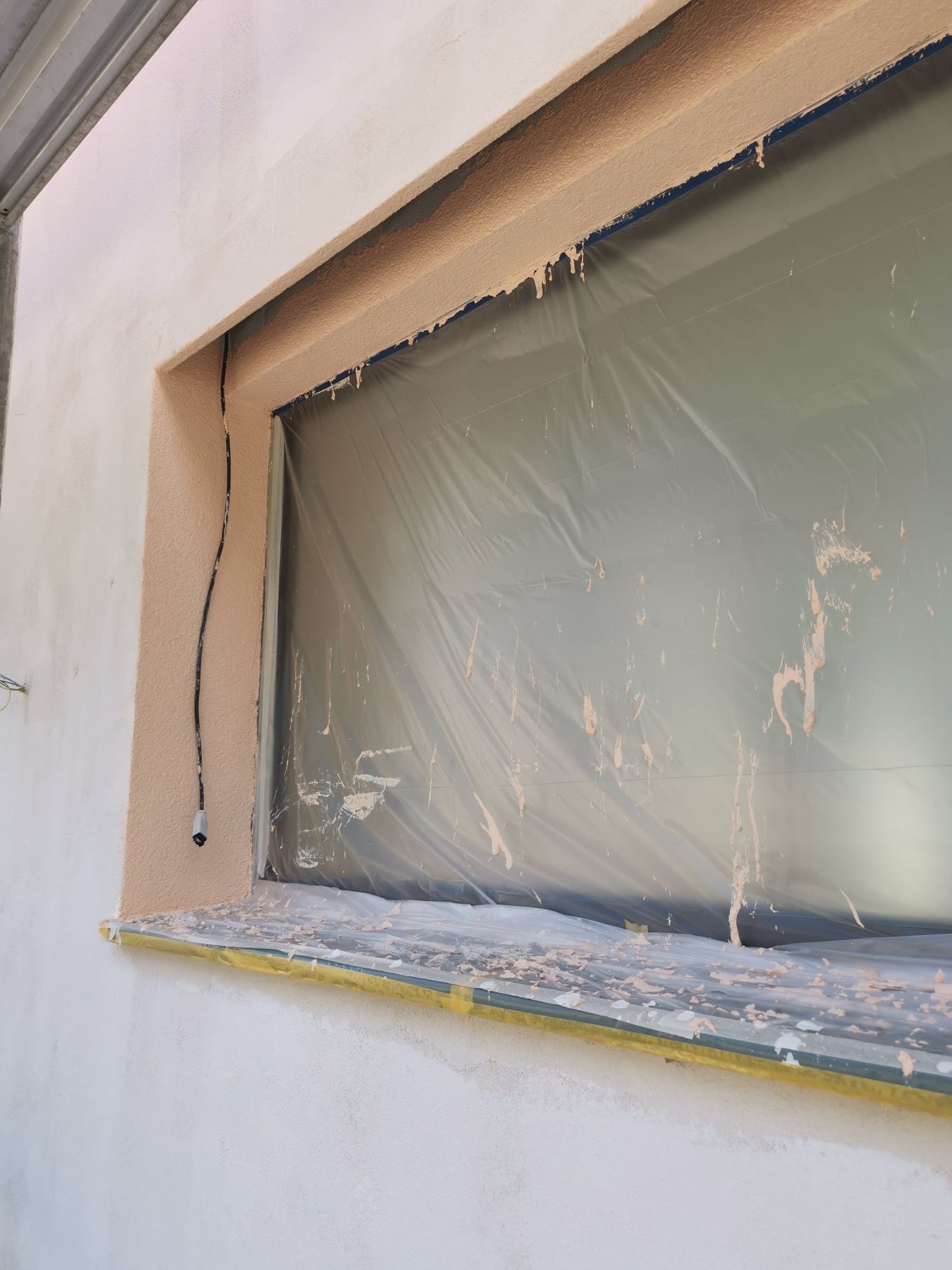

KW 13 Innen wie auch Aussen wird gemalt und verputzt

KW 12 Innenarbeiten, Innenputz, Aussenputz

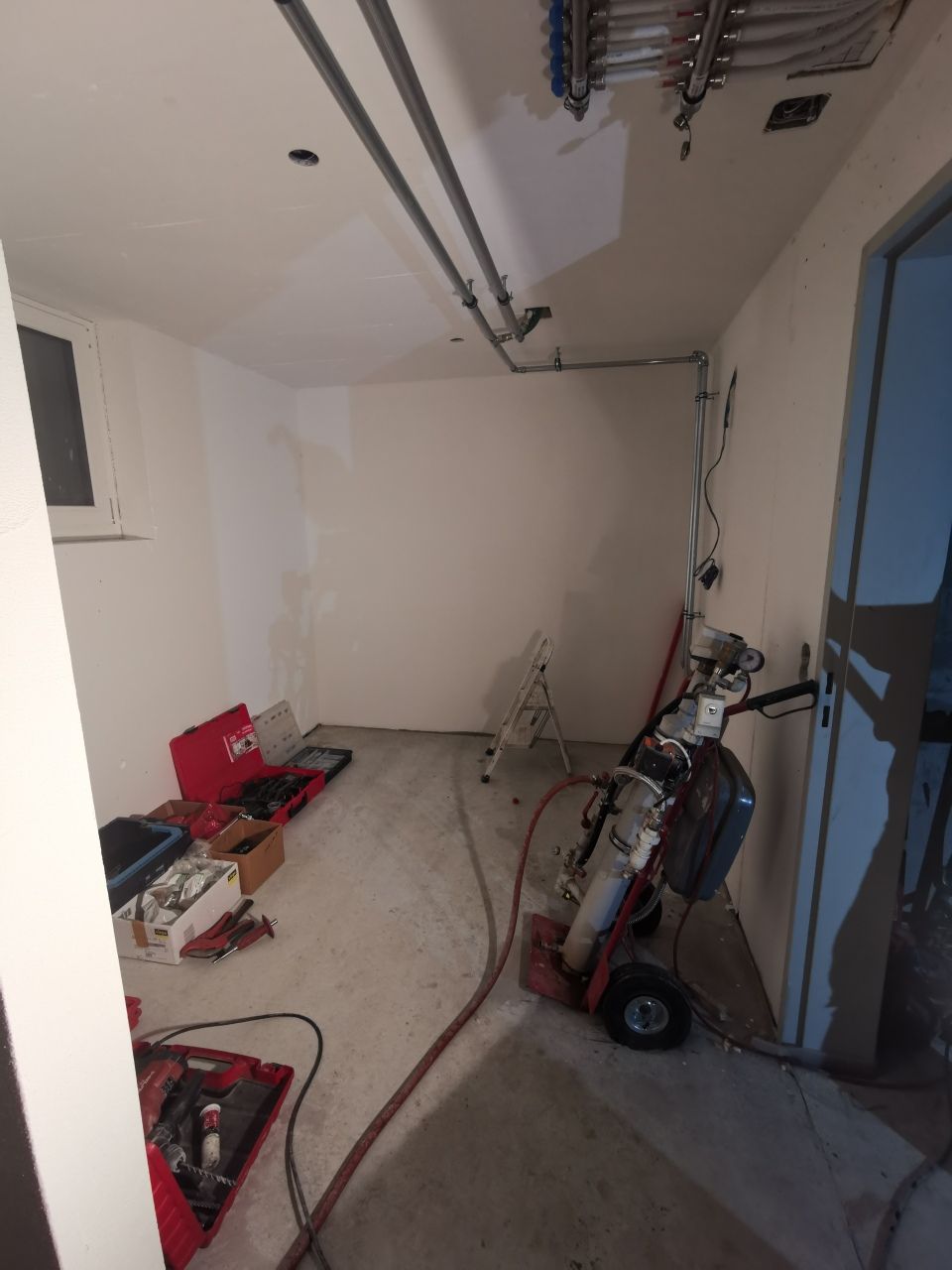

KW 11 Arbeiten an der Aussenfassade gehen weiter und innen ist der Plattenleger im Schuss

KW 10

KW 9

KW 8 Innenabrieb ist in Arbeit, Sockel für Aussengerät der Wärmepumpe wird gesetzt

KW 7 Plattenleger im Endspurt

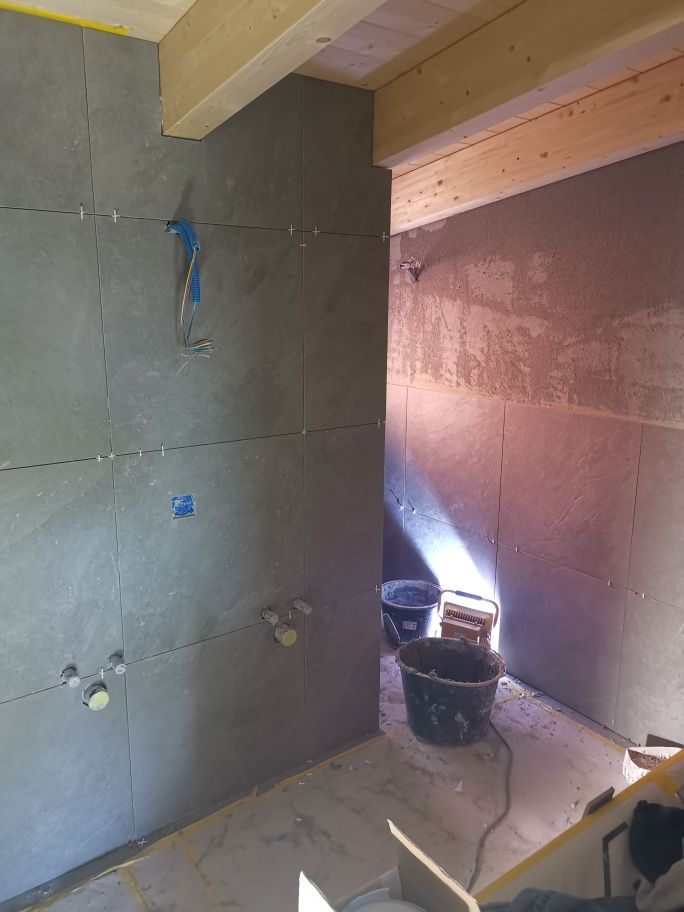

KW 6 Plattenarbeiten

KW 5 Plattenarbeiten und der Technikraum wir eingerichtet

KW 4 Die Vorhangschienen sind gesetzt

Willkommen im Jahr 2022

KW 50 Der Unterlagsboden wir eingebracht.

Das wichtigste in den nächsten Wochen....

 !! lüften, lüften, lüften !!

KW49 Das verlegen der Bodenheizung ist in beiden Häuser in Arbeit

KW 48 Die Spenglerarbeit am Dach ist fertig und der Sanitär ist innen mit der Bodenheizung beschäftigt

KW 47

KW 46 Grundputz

KW 45 Wäscheabwurf

KW 44, das Dach wurde eingedeckt, Abdichtungen, diverse Maurerarbeiten

KW 43 Aussenisolation

KW 42 Spenglerarbeit auf dem Dach, Gipser hat mit seinen Arbeiten begonnen

KW 41 Innentüren werden montiert

KW 40 Die Rohinstallation beim Doppel EFH in Frümsen läuft.......

Bei diesem Bau sind zwei Sanitärfirmen beteiligt, Haldner Haustechnik Sax und Norm Sanitär aus Rheineck

KW 39 Spenglerarbeiten

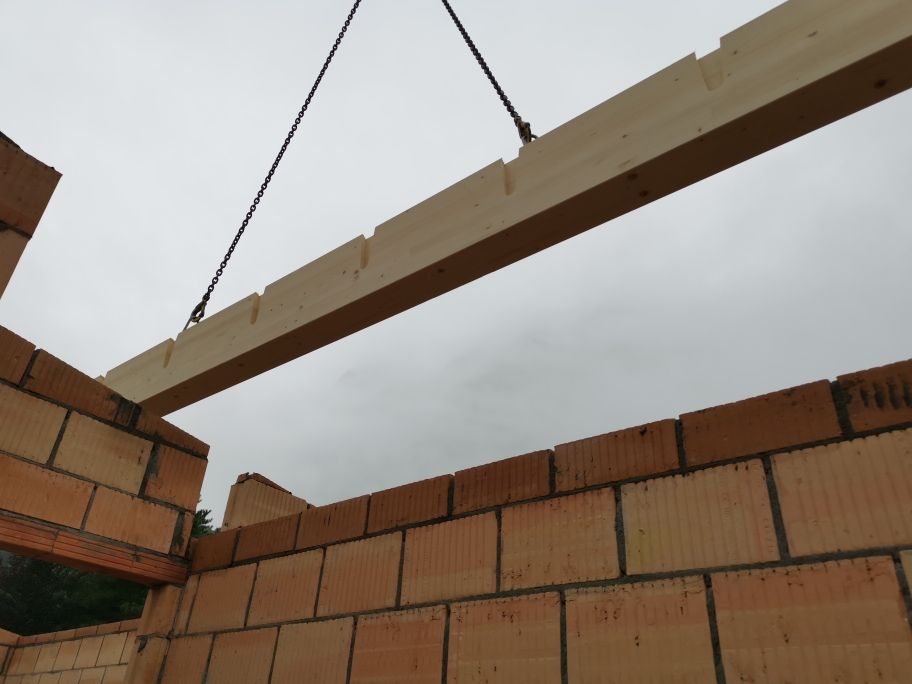

KW 38 aufrichten des Dachstuhls, Fenstermontage

KW 35 letzte Arbeiten des Baumeisters, bereit für den Dachstuhl

KW 33, 34 Decke über Erdgeschoss, Einlegearbeiten Sanitär und Elektriker, und betonieren

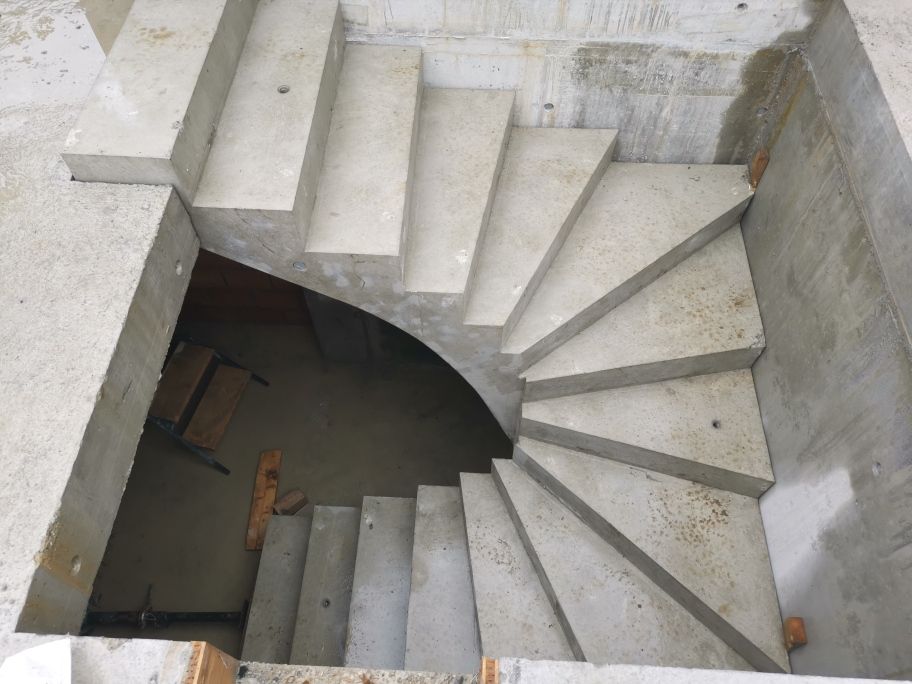

KW 32 Maurerarbeiten, Gerüst wird gestellt

Sommerferien sind vorbei.....volle Kraft voraus ;-)

KW 29 Erdgeschoss fertig hinterfüllen, Lichtschächte setzen, Materialanlieferung

KW 28 Betonwände im Obergeschoss, Fertigbetontreppen montieren, Hinterfüllen des Erdgeschosses

KW 27 Decke über EG betonieren

KW 26 Innenwände Erdgeschoss mauern, Decke über Erdgeschoss schalen

KW 25 Kelleraussen und Innenwände betonieren

KW 24 Bodenplatte Autounterstand, Aussenwände in Beton

KW 23 Isolation unter der Bodenplatte, Bewehrung Bodenplatte, und am Freitag wurde noch betoniert

KW 22 Frostriegel schalen

KW 21 Kanalisation unter Bodenplatte

KW 18-20 Kanalisation in Arbeit, Hangsicherung

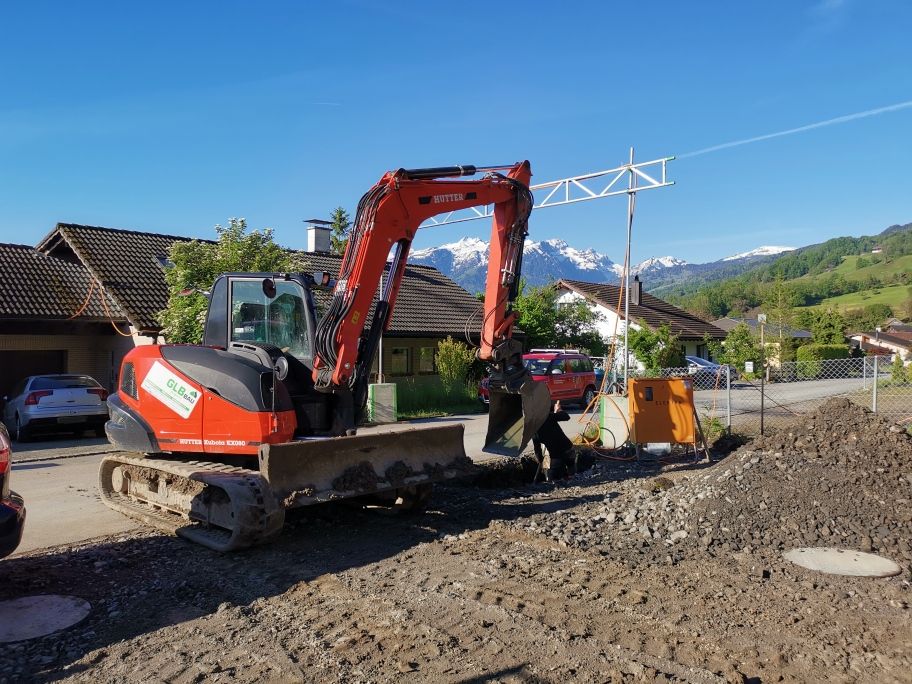

KW 17 Die Aushubarbeiten haben begonnen

KW 16

Die Baubewilligung ist erteilt.

Das Grundstück wird gerodet......so steht dem Baustart bald nichts mehr im Wege.

KW 12 Visiere sind gestellt, Baueingabe läuft......

KW 9 Auf diesem Grundstück in Frümsen ensteht in Kürze ein neues Doppel EFH
